怎样跳纤?
通信人日常工作之光交接箱跳纤...
据说,这是一群处女座加强迫症的工程师...
见不得那些不规范的布线...
跳纤技术规范
1 跳纤内容步骤:
第一步:识别光交和机房,找到分光器。
第二步:识别分光器编号。
第三步:找到工单上配置的分光器端口。
第四步:找到通达用户的光缆纤芯纤序的端口。
第五步:从分光器端口跳接到用户光缆端口。
2 跳纤基本知识及规范:

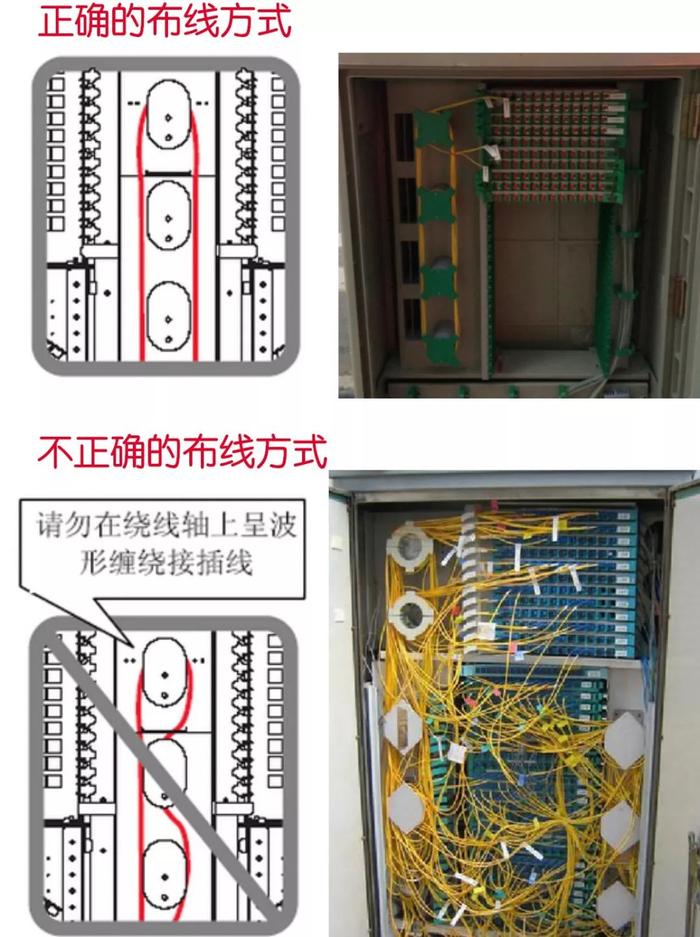

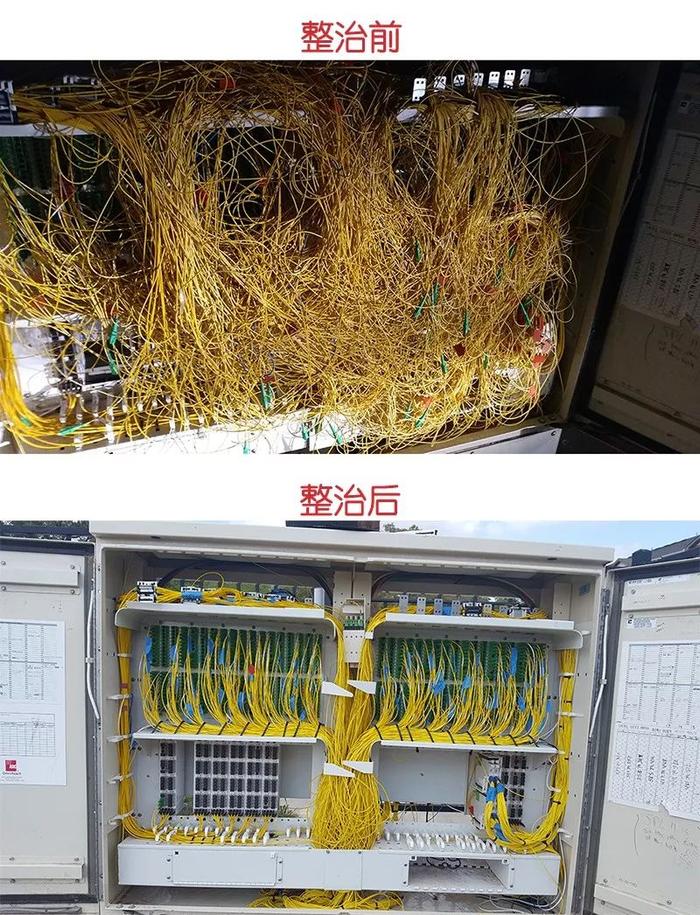

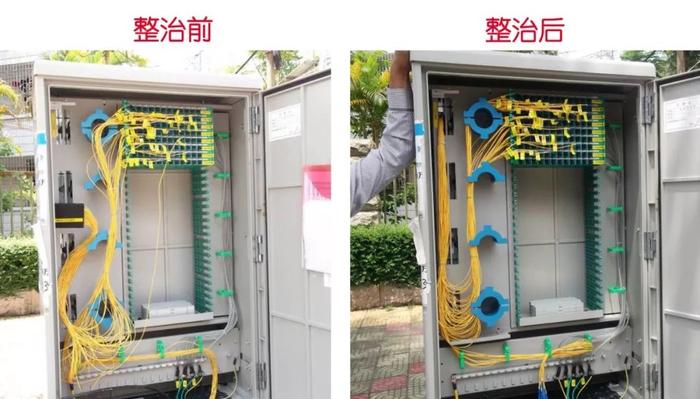

1)跳纤操作必须满足ODF架内、光交、综合箱内整齐、布线美观、便于操作、少占空间的原则。
2)跳纤长度必须掌握在500mm 余长范围内。
3)长度不足的跳纤不得使用,不允许使用法兰盘连接两段跳纤。
4)各跳纤应确保各处曲率半径大于400mm。

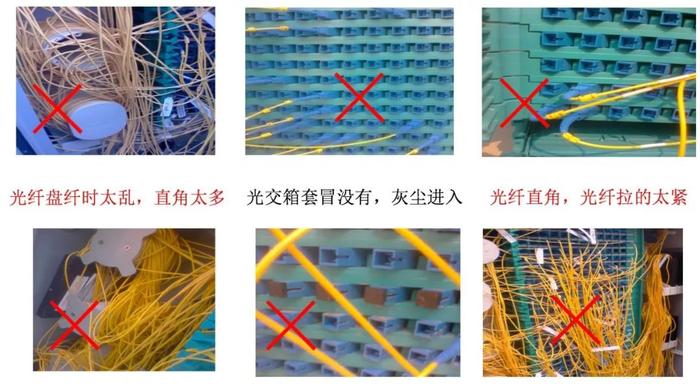

5)走纤一般性的要求:
①对于上走线的光纤,应在ODF架外侧下线,选择余纤量最适合的盘纤柱,并在ODF架内侧向上走纤,水平走于ODM下沿,垂直上至对应的端子。
②一根跳纤只允许在ODF架内一次上走(沿ODF架外侧)、一次上走(沿ODF架内侧),走一个盘纤柱,严禁在多个盘纤柱间缠绕、交叉、悬挂,即每个盘纤柱上沿不得有纤缠绕。
③现场具体情况,应在适应初对跳纤进行整理后绑扎规定。
④所有跳纤必须在ODF架内布放,严禁架外布放、飞线等现象的发生。
⑤对应急使用的超长跳纤应当按照规则挂在里纤盘上,不得对以后跳纤造成影响。
3 跳纤类型及长度控制
1)根据分光器及分纤盒上的法兰头选用相对应的跳纤(SC-SC、FC-FC、SC-FC)
2)分光器至用户光缆的跳纤,长度余长控制在50CM以内,一般选用1米、2米、2米5、3米的尾纤。
3)用户终端盒内ONU与光纤端子跳纤一般选用50CM的短尾纤。
4 跳纤标签管理及规范
1)所有的跳纤标签必须用机打标签,不允许手写。
2)机房、光交、楼道内,分光器至用户皮线光缆的跳纤两端都需要黏贴标签。
3)完成后的效果是:统一规范长度,按端子位置间隙,标签不交错叠层。
4)正面为光路名称,反面为光路编码及条形码,朝向统一。
5)变迁文字随尾纤下垂,自然朝上。

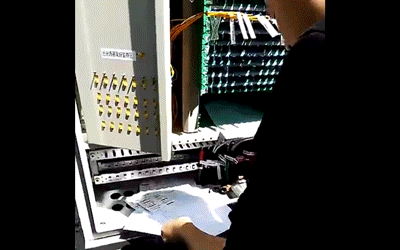

5 进行必要光路测试
每段光路跳纤完成后需要进行测试,测试步骤如下:
1)用光功仪表测试分光器出口1490波长,光功率应小于-22dB。
2)用户端用光功仪表1490波长进行测试,收光功率应小于-23dB,ONU最大灵敏度一般为-24dB。
3)用ONU设备为用户进行上网调试。
4)如出现收不到光,可以通过可视光源(红光)进行判断是否错纤。
5)若没有错纤但仍收无光,活损耗大的时候,ONU无法正常工作,可告知光缆维护部门处理。
6 资源管理
严禁擅自改变施工单的配纤的纤序,装移维护过程需变更光路资源,在工单上记录光路的相关信息,及时反馈给资源部门进行更新。
跳纤注意事项
1 尾纤的种类及用途
根据现有的ODF架及设备端口标准,跳纤可分为如下几种类型:
(1)按接口类型:尾纤接口可分为FC、SC、LC三种接口,组合在一起两头分别为:FC-FC、SC-SC、LC-LC、FC-SC、FC-LC、SC-LC,共计六种跳纤类型。
(2)按接口长度:尾纤有1.5米、2米、3米、5米、10米、15米、20米不等。我们目前经常用到的一般为3 米、5米、10米、15米及20米。
(3)用途:FC接口用于ODF架连接远端纤芯;SC接口用于ODF架(较少)和设备上,如EPON中的OLT和ONU设备接口、光电转换器接口等;LC接口仅用于设备的接口上。三种纤芯接口中的二种组合在一起,实现了ODF到ODF架之间、ODF架到设备之间及设备与设备之间的物理连接。
2 跳纤前现场外的准备工作及注意事项:
由于跳纤之前,一般是根据业务的需要,才会有跳纤的需求。但不同的需求,跳接的设备是不同,需要做的准备工作也就不同。因此,在跳纤之前一定要有清晰的工作思路,明确的工作目标,不然,就会出现跳纤没带对或没带齐等情况出现,从而使工作任务无法按时完成,工作目标无法按时实现,影响公司业务的开展。因此,跳纤前的准备工作对工作目标的实现至关重要。现场外的准备工作一般在机房外,需作如下准备,最后是需要注意的事项。
1)跳纤前现场外准备工作:
①工作思路准备:跳接的目的是什么?需要跳接的是什么设备?设备是什么接口?需要用到什么类型的跳纤?是否需要准备光模块?是否需要其它的工具?这些都是需要事先考虑好的。
② 工具准备:光功率计(包括测试用的跳纤)、红光笔、管套、标签纸、油性笔、记事本、钳子、电胶布。
③ 材料准备:跳纤、光模块,相应材料的数量、类型或长度按需求而定。
④盘面信息准备:如是不同机房之间的互联,需先了解机房盘面的相关信息,并记于记事本上。
2)跳纤前现场外注意事项:
①如需带模块,应注意模块的类型、距离、波长等参数;
②纤芯应注意接口类型、长度,并注意是否需要跨机柜、机柜之间相隔有多远、是否需要走配线架等。
③注意带备用模块及跳纤,至少需准备备用模块一个及相应的跳纤一对。
3 跳纤前现场中的准备工作
①将尾纤带子解开,二条尾纤分别展开,完全展开后,相同的接口并在一起,理顺后用电胶布将二条跳纤捆在一起;
②如是跳接不同机房的纤芯,可先电话联系远端机房的同事,测试尾纤能否正常使用、ODF架盘面是否有误,并测试线缆光耗损是否正常;如是现场所在机房的设备互联,接上相关设备,测试尾纤能否正常使用;
③用记事本抄下即将用到的模块的序列号、纤芯的长度、类型,以方便资产的管理。
4 跳纤中现场的注意事项
①跳接时分为三种情况:同一机柜跳接、相邻机柜跳接和跨机柜跳接。不同之处在于跨机柜的尾纤在跨越机柜时要使用套管保护起来,有配线架的要走配线架。
②尾纤接入时先将纤芯的一端接入设备,另一端从面向机柜的左侧走线,多余的尾纤绕缠成圆圈状(不可对叠成直线状),并用电胶布缠好;再将另一端接入设备或ODF架,ODF架处从ODF架的左边侧面孔内进线,不能出现飞线的现象。
③跳好纤芯后应贴上标签纸,按命名要求打上标签。
④打好标签后,要做好ODF架纤芯使用情况的登记工作,如跳接了主干纤芯,应将主干纤芯的使用情况(标签纸上所写的本端、对端信息),并用记事本记录下来。
⑤将模块及尾纤的保护帽收集起来,放于机柜最下方小盒子内,方便以后使用。
5 跳纤后的收尾工作:
离开机房前:
①联系相关同事,测试纤芯是否已通,跳接目标是否已完成;
②确认跳纤工作顺利完成后,进行现场工具整理,并清理尾纤包装袋等垃圾,保持机房环境整洁;
③关好机房电灯之间,再次检查是否有东西落在机房,离开时注意锁好机房门。
